안녕하세요, 수원시민햇빛발전사회적협동조합입니다.

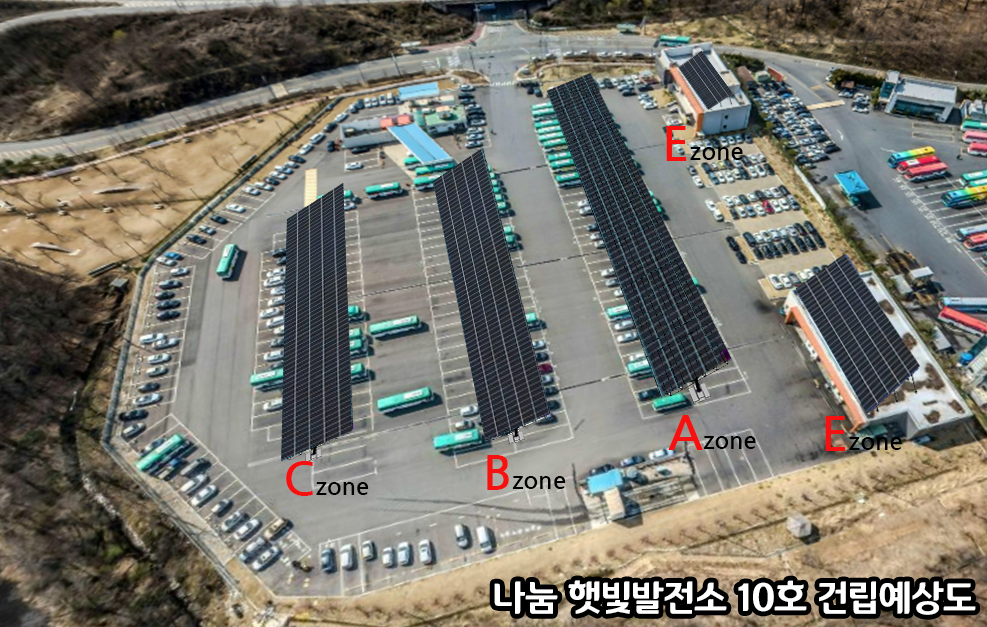

나눔 10호 햇빛발전소의 공사 진행상황을 알려드립니다.
----------------------------------------------------------------

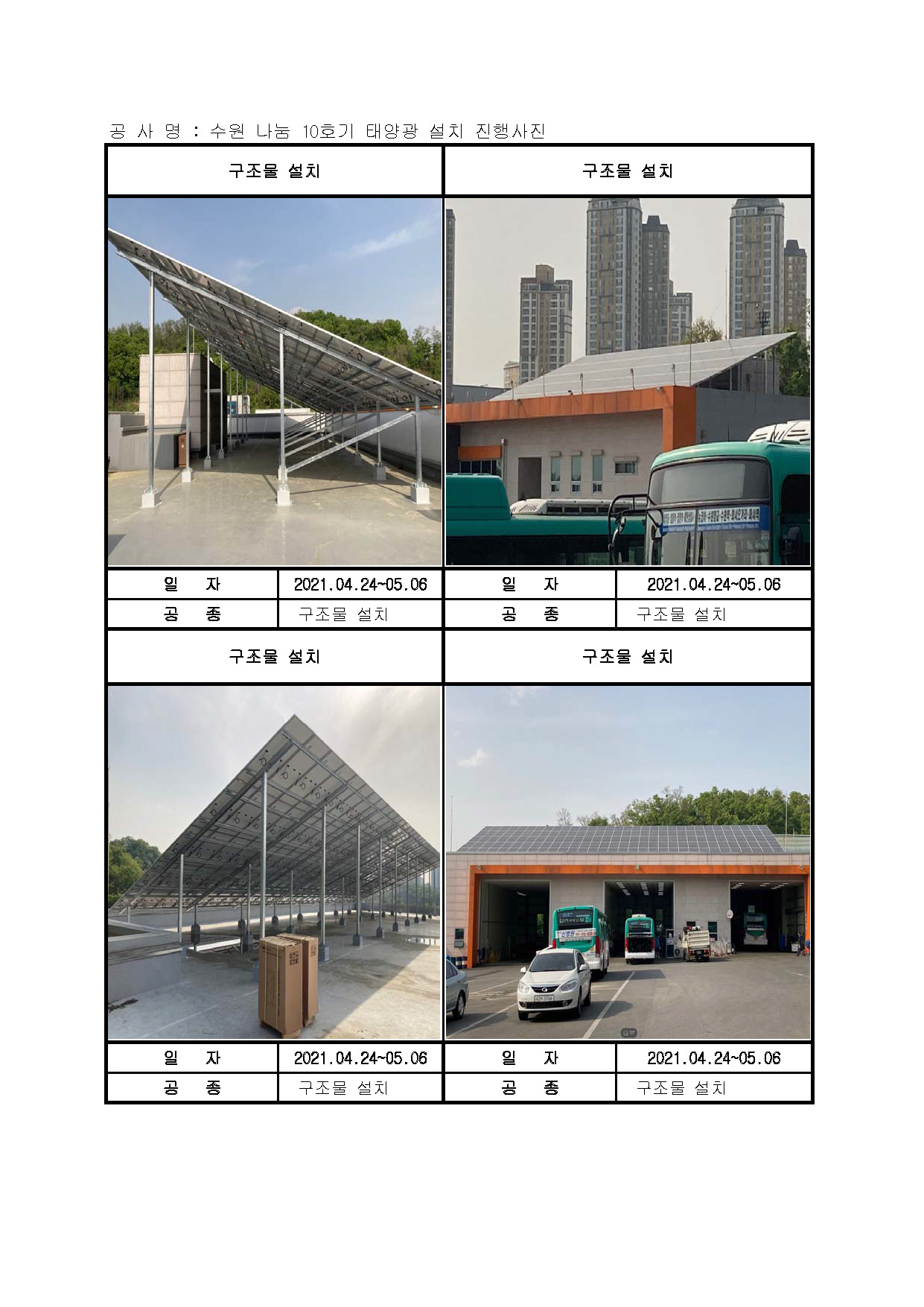

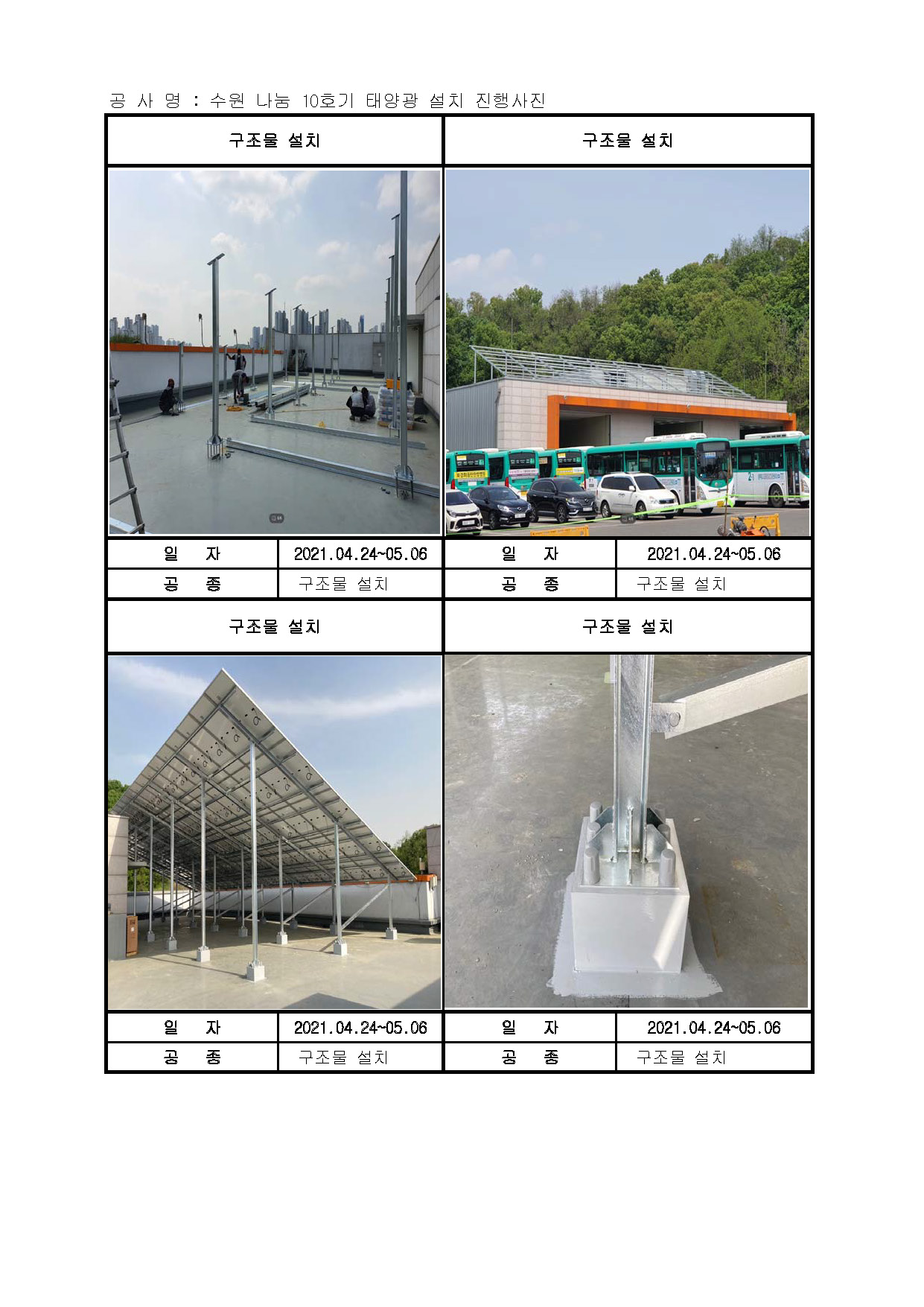

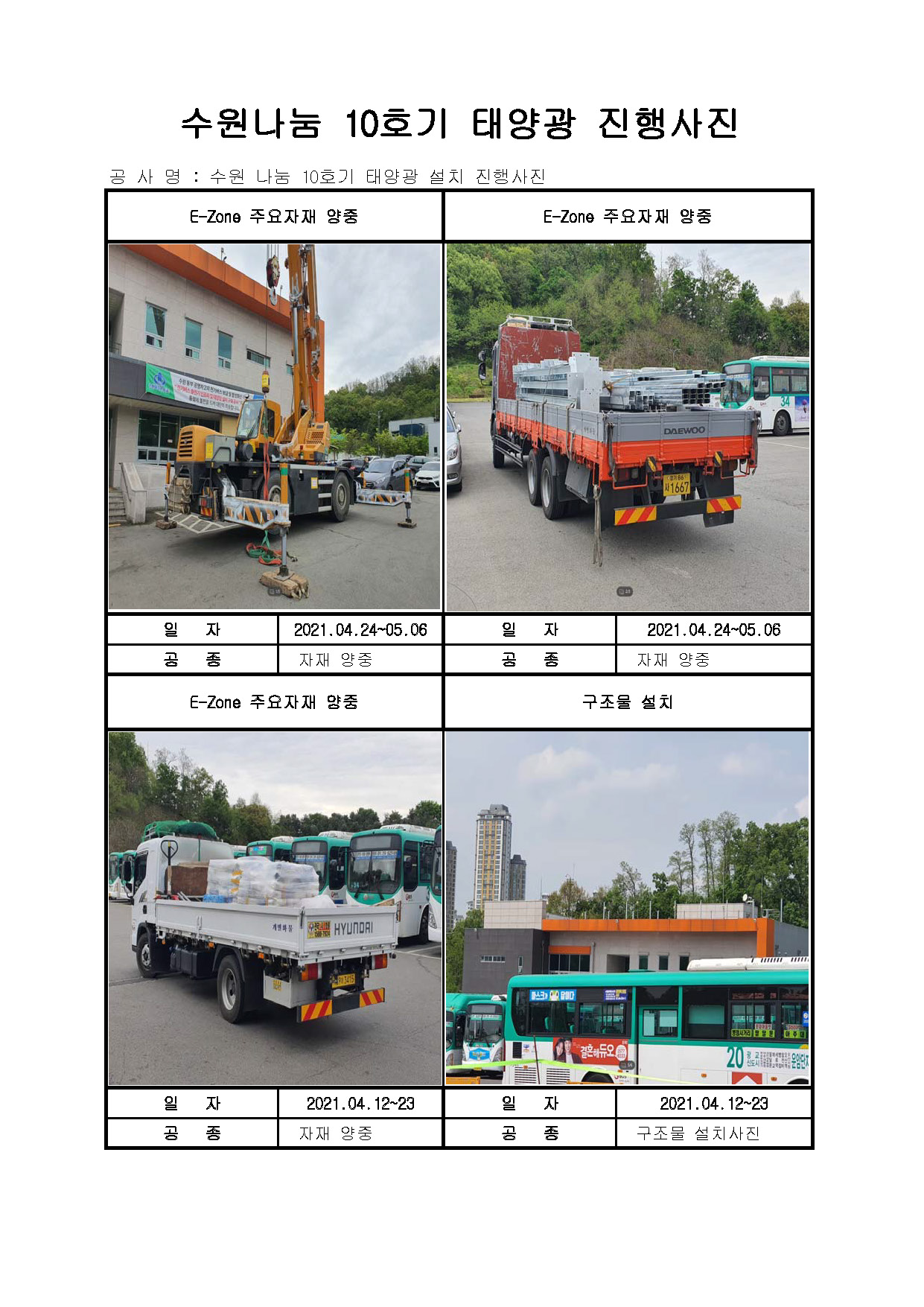

1) E-zone 건물위 태양광 모듈 까지 고정 완료 되었습니다.
2) c존과, b존 양생(콘크리트 굳힘작업)이 완료 되었습니다

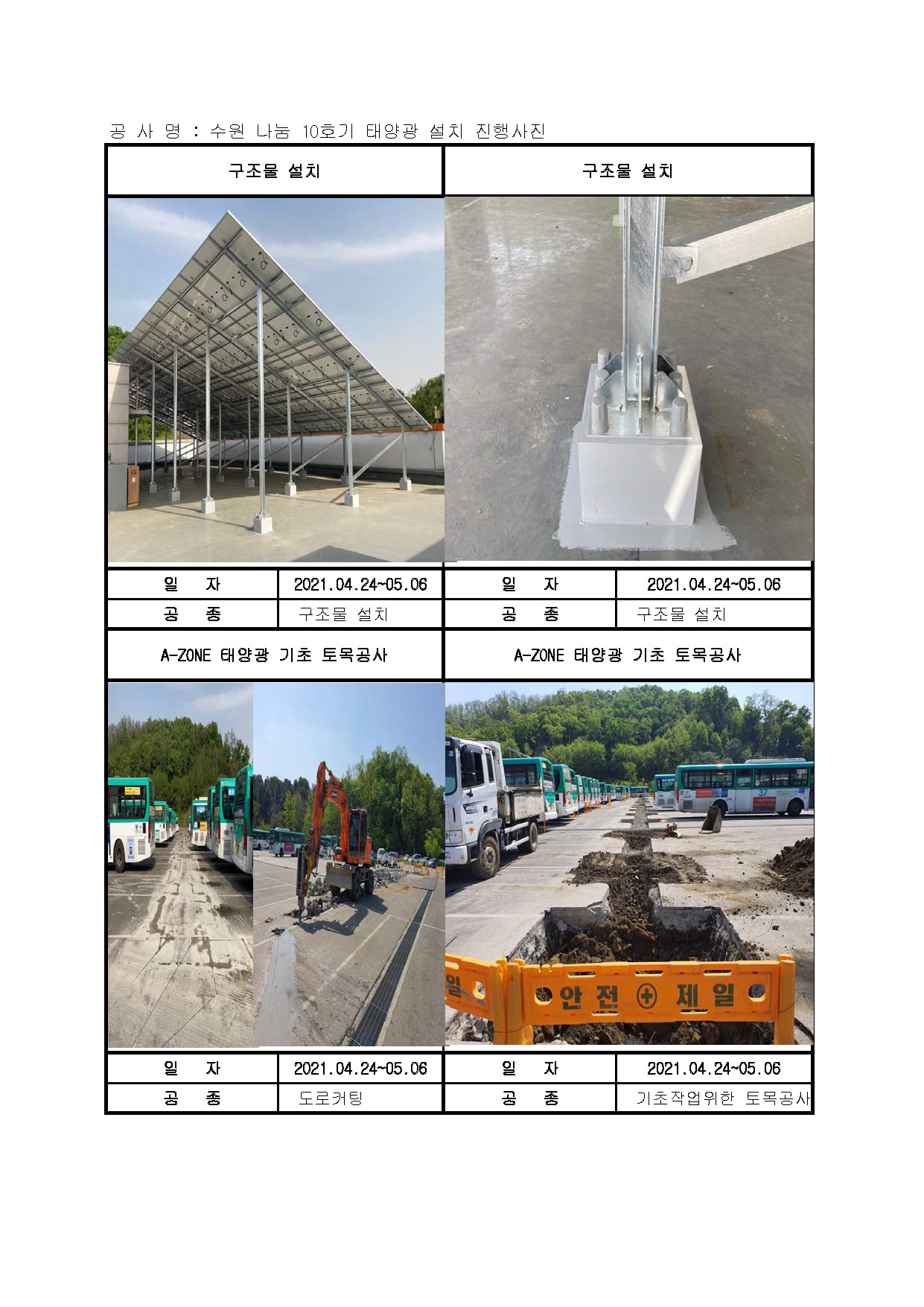

3) a존 토목공사 진행되었으며, 토목공사쪽과 협의하여 b존부터 작업하려 하였으나 버스공간 주차문제로 c존부터 작업하라는 답변을 받아서 5/11일부터 c존 작업이 진행됩니다.
4) a존 현재 작업 진행중이며, 배근(철근 배열)하고 있으며, 당사에서 a존 5/8,9일 이틀에 걸쳐서 앙카(앵커 볼트: 기계나 구조물을 다지기 위한 기초작업)작업 예정입니다.
--------------------------------------------------------------------------
사진에서처럼 햇빛발전소가 점점 그 위용을 드러내며 완성을 향해 나아가고 있습니다.
가까운 시일에 많은 현장사진과 영상으로 조합원님에게 찾아갈수 있도록 준비하겠습니다.
항상 건강하시고 행복한 매일이 되시길 바랍니다.
